Ir pabeigta visu Pienavas vēja parku tubīnu pamata uzbūve

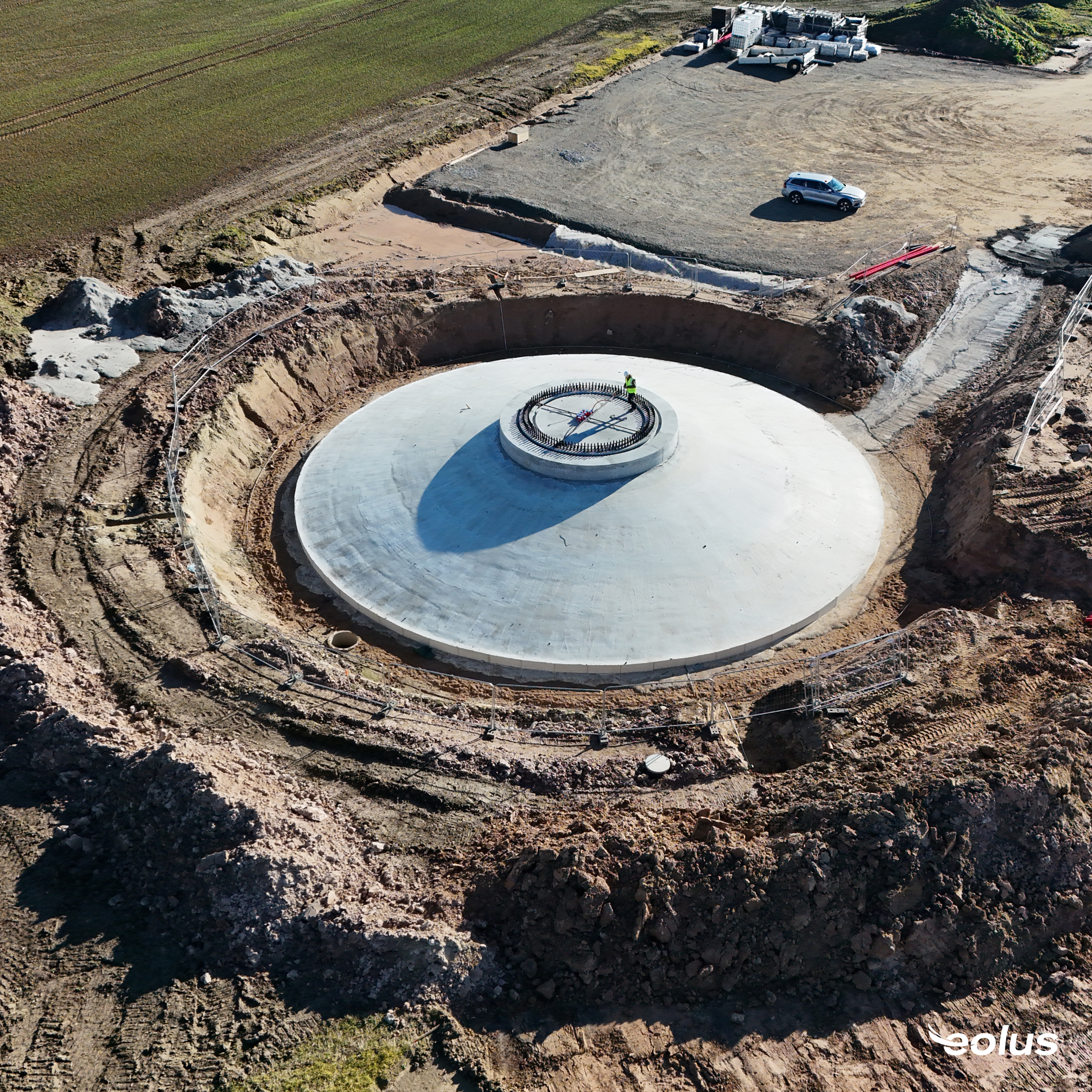

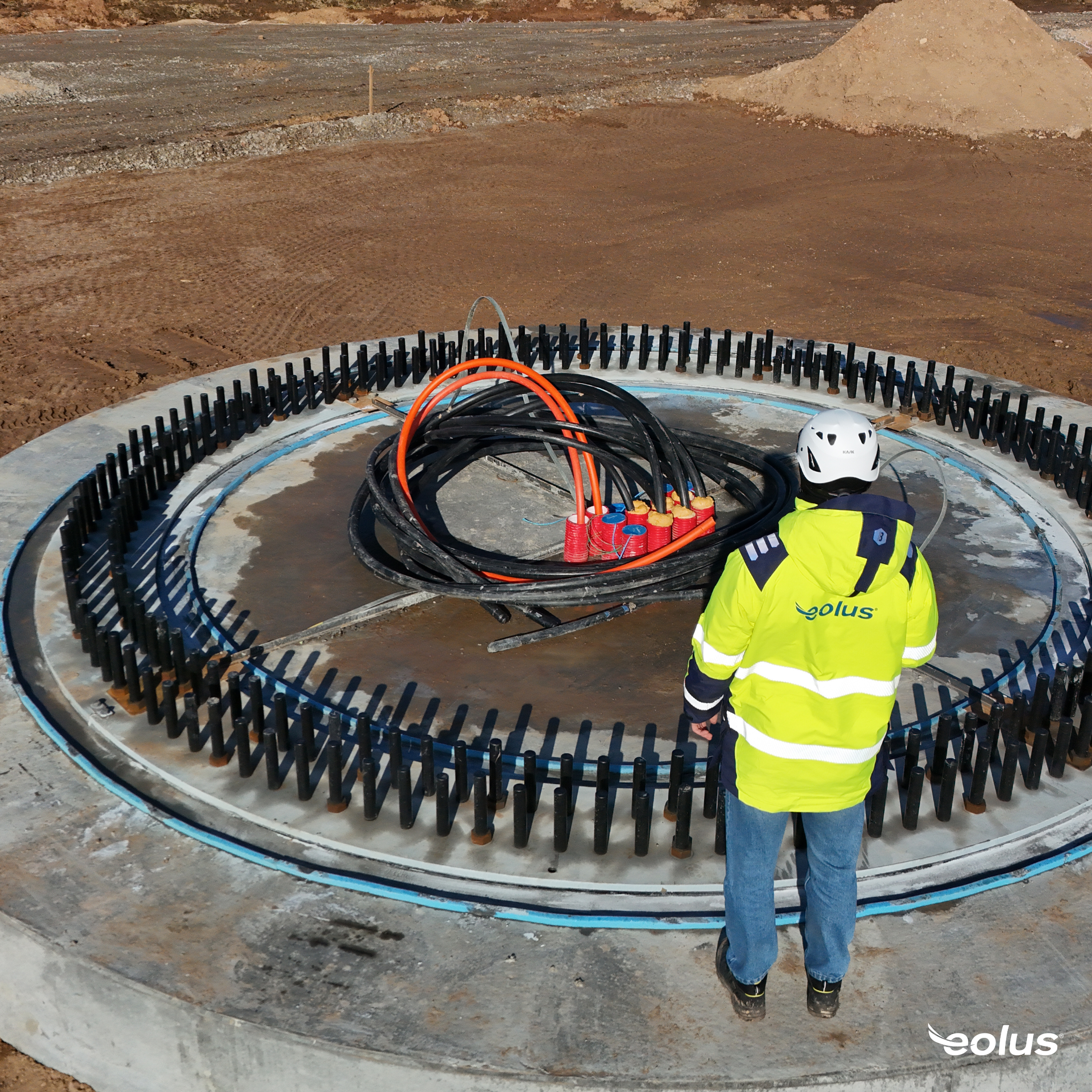

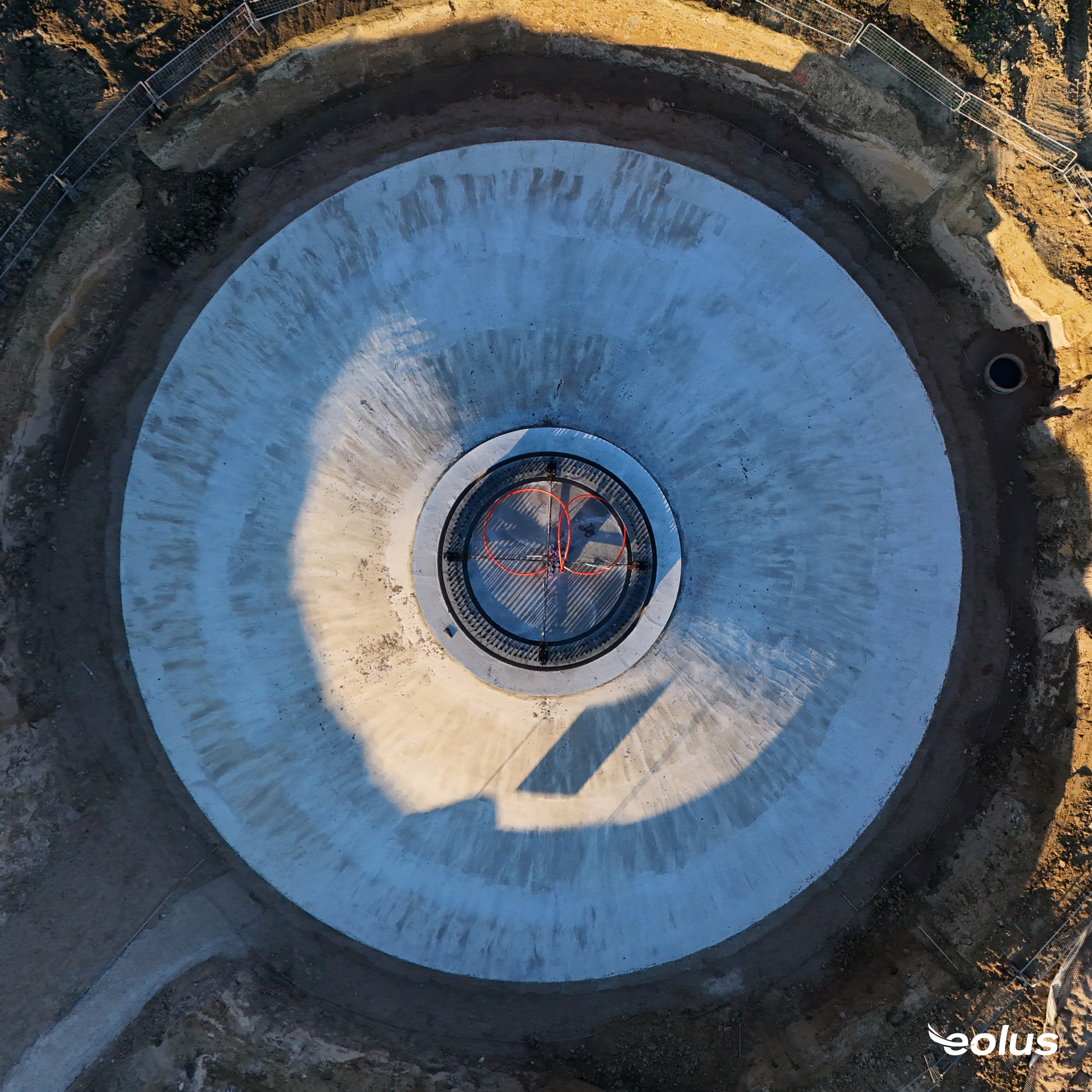

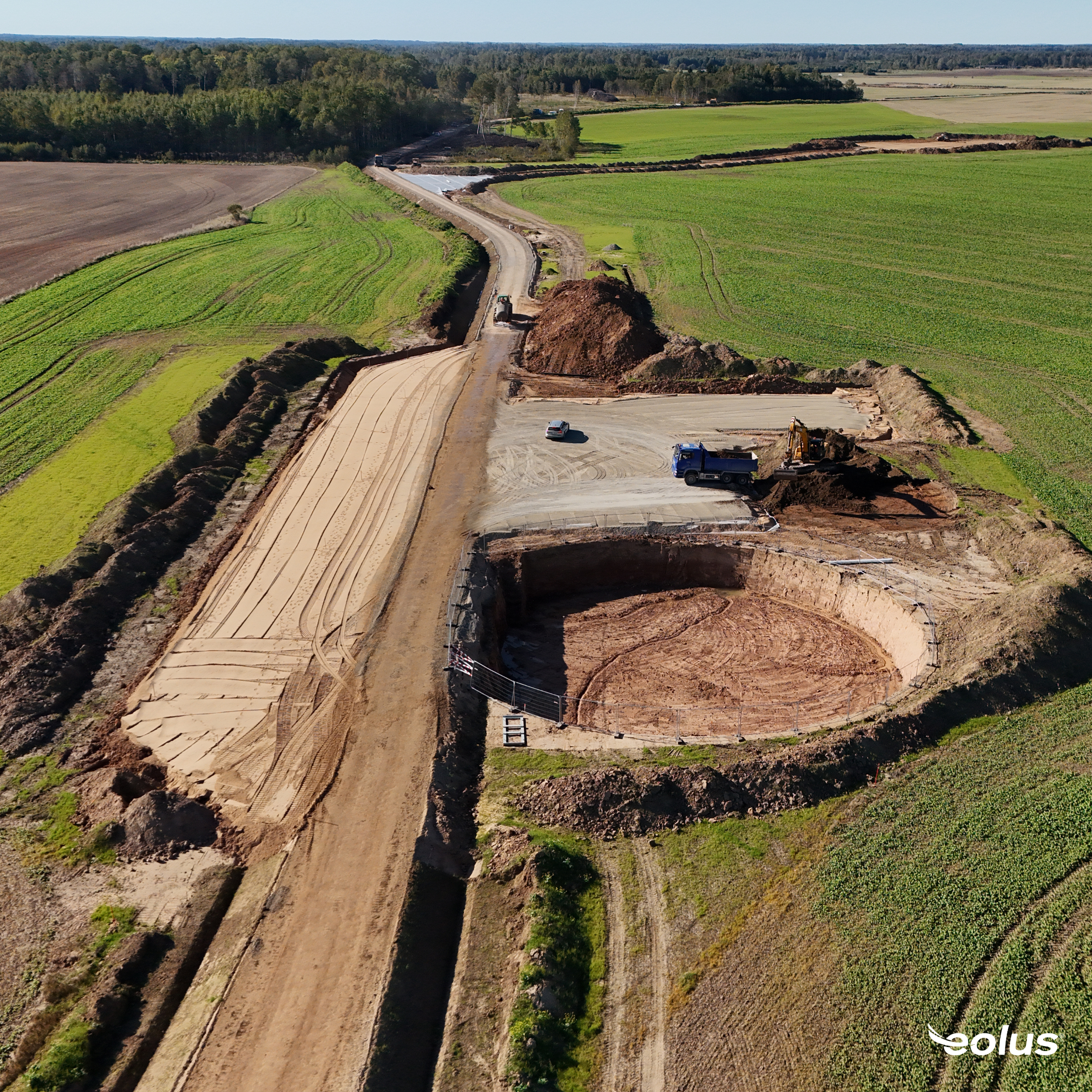

Pabeigta visu Pienavas vēja parka turbīnu pamatu izbūve — viens no nozīmīgākajiem būvniecības posmiem, kas ļauj turpināt turbīnu montāžu pēc grafika.
Latvijas speciālistiem bija iespēja izmantot starptautisko pieredzi tepat Latvijā . Daudziem iesaistītajiem šis ir pirmais vēja parka būvniecības projekts, kas ļauj vietējai industrijai strauji paaugstināt kompetenci un kļūt konkurētspējīgākai globālajā vēja enerģijas tirgū.
Gatis Počs, Eolus Projektu vadītājs:
“Projekts veicina vietējā tirgus attīstību, iesaistot Latvijas uzņēmumus un paaugstinot to kapacitāti apjomīgu atjaunīgās enerģijas projektu īstenošanai. Latvijā paliek gan nodokļi, gan vietējo pakalpojumu pasūtījumi (dažādas izpētes un darbu uzraudzība, projektēšana, materiāli un to piegādes, montāžas un zemes darbi u.c.).”
Vienu pamatu izveidē strādāja aptuveni 70–80 speciālisti.
Kopumā darbos iesaistīti profesionāļi no Latvijas, Lietuvas, Igaunijas, Polijas, Zviedrijas, Somijas, Francijas un Spānijas.

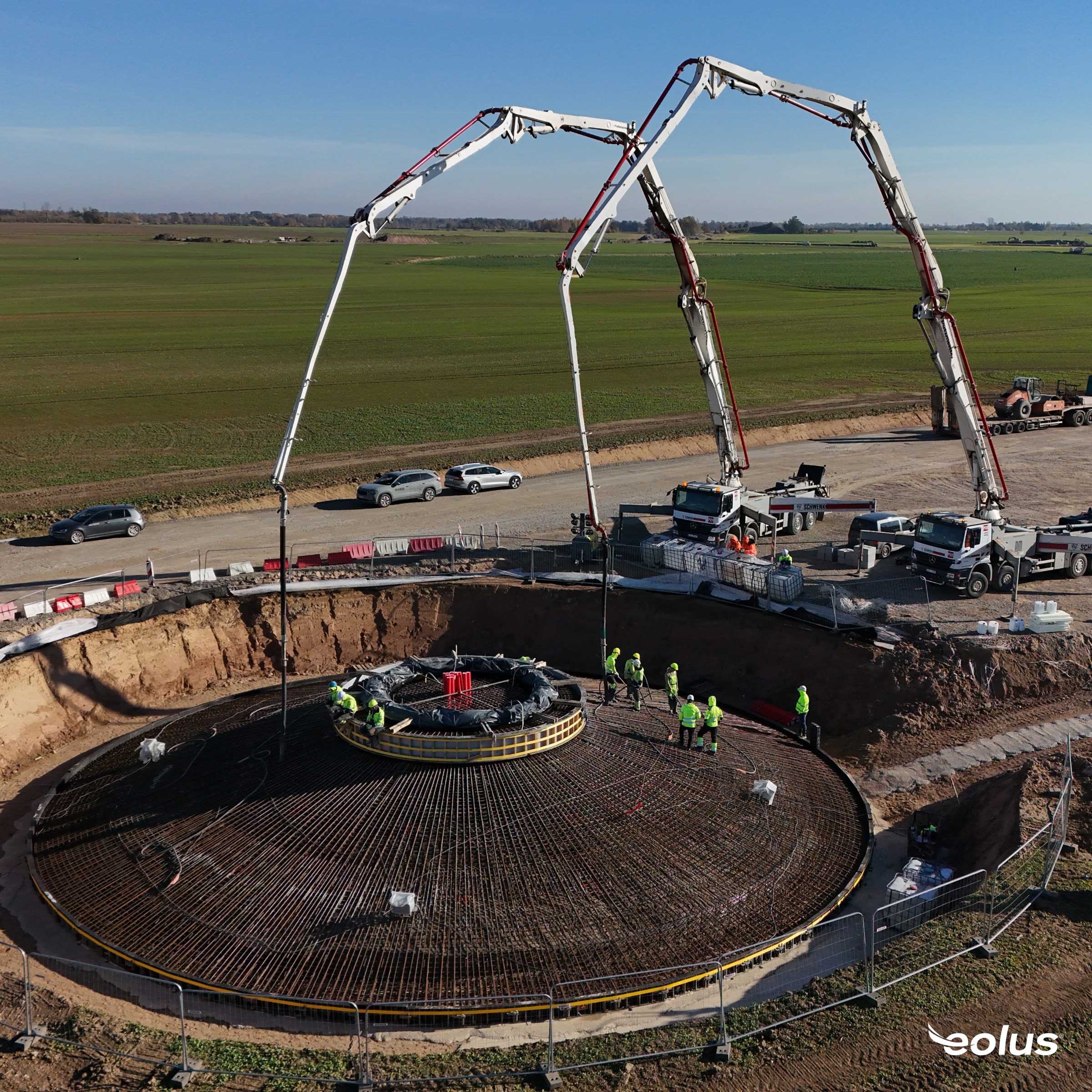

Uz vienu betonētāju brigādi strādā četras stiegrotāju brigādes, katrā ap 10 cilvēku — tādējādi bija iespējams betonēt 1–2 pamatus nedēļā. Betonēšana ir nepārtraukts 12–14 stundu process.
Darbus veica uzņēmumi ar ilggadēju pieredzi vēja parku būvniecībā Ziemeļeiropā, kas garantē augstu kvalitāti un tempu.
Visi darbi tiek veikti atbilstoši Latvijas normatīvajiem aktiem — ģeotehniskās izpētes, projektēšana, ekspertīzes, sertificēta būvuzraudzība.
Būvniecības darbi norit pēc plāna.
